注漿管(袖閥管)/混凝土裂縫注漿管/軟土地層加固注漿管

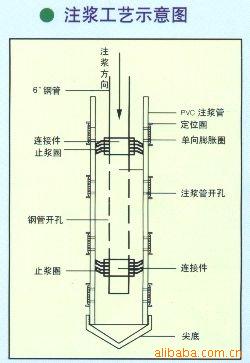

施工工藝:
(1)測量放樣:根據已布設好的控制點坐標,計算引孔的坐標位置,使用全站儀放出孔位,用水準儀測量地面高程,確定引孔深度
(2)鉆孔:采用套管護壁水沖法鉆進成孔,鉆進深度應達到注漿固結段。鉆進過程中要做好記錄,為注漿作業提供參考數據。
(3)下管:根據引孔深度連接袖閥管,袖閥管上口露出地面20cm,將連接好的袖閥管下口用尖底封好;然后,將袖閥管下入孔中,要確保袖閥管下到孔底。
(4)洗孔:用高壓水對孔內進行清洗,減少孔內沉渣和泥漿比重;
(5)封口:在孔口周圍的地面到地面一下1m的距離范圍內采用速凝水泥砂漿封堵,以防止注漿過程中冒漿現象的發生。一
(6)注漿:采取分段式注漿,每段注漿長度成為注漿步距。開口鋼管長度為注漿步距長度。
注漿步距一般選取0.6~1m,這樣可以有效地減少地層不均一性對注漿效果的影響。對于砂層,注漿步距宜采用低值;對卵石或破碎巖層,注漿步距宜采用高值。注漿過程中,每段注漿完成后,向上或向下移動一個步距的芯管長度。宜采用提升設備移動,或人工采用2個管鉗對稱夾住芯管,兩側同時均勻用力,將芯管移動。每完成3~4m注漿長度,要拆掉一節注漿芯管。注漿結束后,在注漿管上口蓋上悶蓋,以便于復注施工。
相對于傳統的錨固工藝:
1 、中空設計,使錨桿實現了注漿管的功能,避免了傳統施工工藝注漿管拔出時造成的砂漿流失。
2 、注漿飽滿,并可實現壓力注漿,提高了工程質量。
3 、由于各配件的作用,桿體的居中性很好,砂漿可以將錨桿全長包裹,避免了銹蝕的危險,達到長期支護的目的。
